Дмитрий Морев опубликовал подробный отчет по итогам поездки по объектам ТГК-2

0
Сегодня глава Архангельска проинспектировал ход плановых и аварийных работ на сетях теплоснабжения.

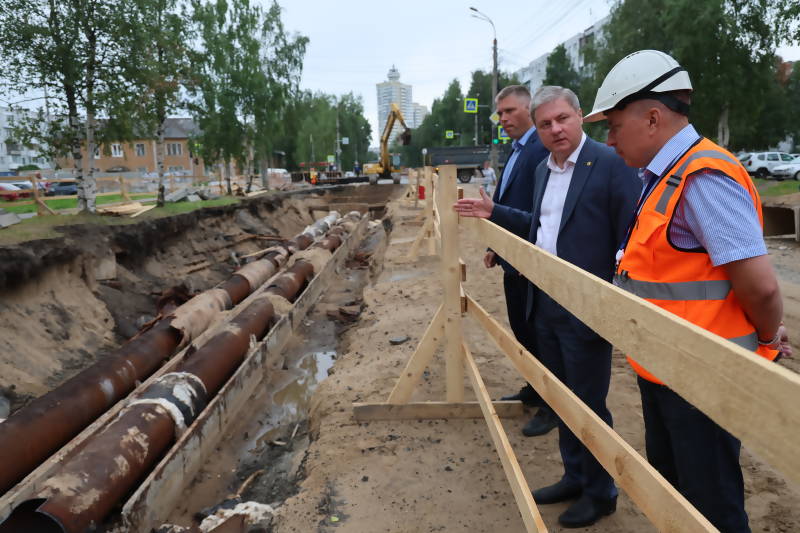

На Обводном от Садовой до Логинова идет замена участка магистрали диаметром 700 мм. Работа необходимая и плановая. К середине сентября новую трубу наполнят теплоносителем, чтобы своевременно начать отопительный сезон. Затем выполнят обратную отсыпку и асфальтирование для открытия движения транспорта.

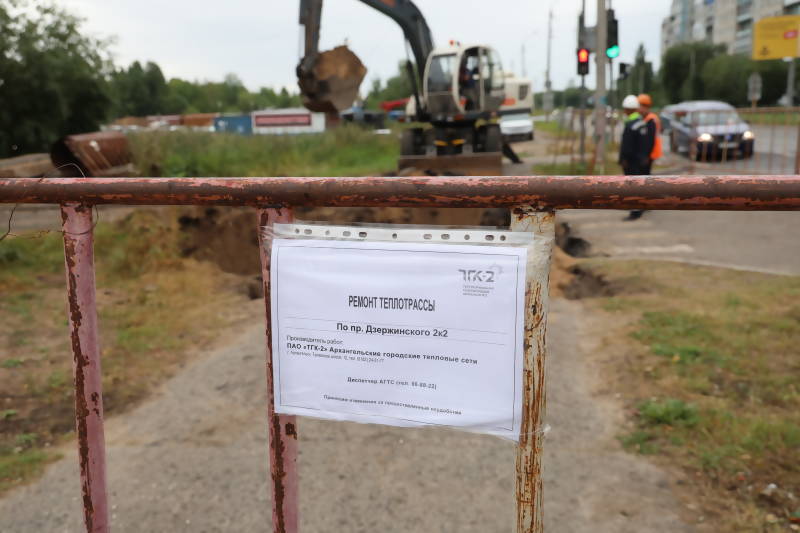

На пр. Дзержинского в районе автовокзала два повреждения на втором выводе с ТЭЦ. Бригады проводят ремонт компенсатора и готовят к замене участок трубы на перекрестке с ул. 23 Гвардейской дивизии. Обязуются выполнить за сегодня и завтра, чтобы 9 августа начать заполнение системы. Процесс занимает до 15 часов, после чего горячая вода появится на Майской горке, в округе Варавино-Фактория и в части Ломоносовского округа. Остальные округа – по мере устранения дефектов в течение 12 дней.
В Соломбальском округе ТГК отменяет отключение горячей воды, которое планировалось с 11 по 25 августа. На следующей неделе будут устранены два дефекта на сетях и восстановлено горячее водоснабжение.
- Жители города ждали горячую воду 6 августа, поскольку именно так подавала информацию ТГК-2. При этом специалисты знают, что после завершения гидравлики требуется до 10 дней на устранение дефектов и восстановление горячего водоснабжения. Объективная информация всегда лучше обманутых ожиданий: договорились, что в дальнейшем будет публиковаться реалистичный график, - отметил Дмитрий Морев.
Восстановление благоустройства после ремонтов – еще одна большая проблема энергетиков. По данным департамента муниципального контроля ТГК-2 не выполнило благоустройство на нескольких десятках объектов. По асфальту ссылаются на подрядчика, который ставит заявки компании во вторую очередь. Но ничто не мешает включить в договор с дорожниками пункт о предельных сроках (например, неделя после направления заявки). Тогда у подрядчика будет мотивация торопиться, а не откладывать. А пока мы будем штрафовать ТГК, поскольку они не позаботились о таких условиях договора со своим подрядчиком.
Строительство четвертого вывода с ТЭЦ позволит провести реконструкцию магистрали вдоль пр. Дзержинского, которая имеет высокий износ. Сейчас идет проектирование данного строительства. Губернатор Александр Цыбульский заручился поддержкой Министра РФ по развитию Дальнего Востока и Арктики Алексея Чекункова в части федерального софинансирования. Это один из важнейших проектов для дальнейшего развития Архангельска и улучшения качества жизни горожан.
